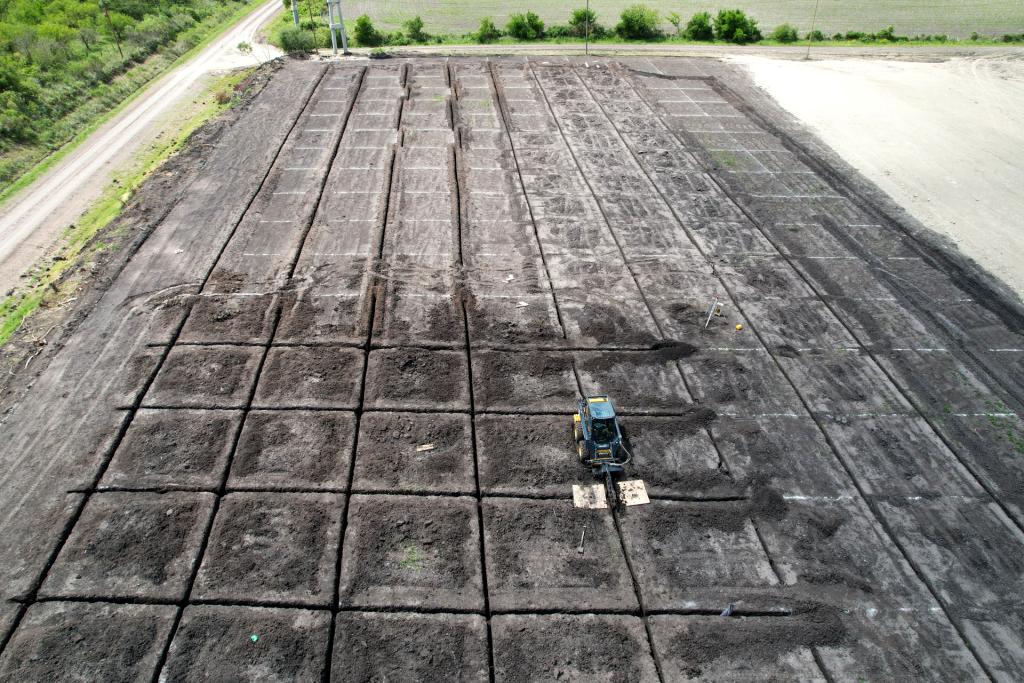

La empresa de energía de Entre Ríos desarrolla trabajos de nivelación del terreno y zanjeo para la instalación de la malla de puesta a tierra, junto con otras tareas civiles necesarias para la futura Estación Transformadora Viale. El proyecto, con una inversión total superior a los 18.000 millones de pesos, busca mejorar la calidad y confiabilidad del suministro eléctrico de la ciudad y su zona de influencia.
16 de octubre de 2026
La iniciativa comprende la construcción de una Estación Transformadora digital con una capacidad de diseño de 80 MVA, una Línea de Alta Tensión de 132 kV y 30 kilómetros de extensión que conectará Crespo con Viale, además de trabajos civiles y de montaje que también afectan a la ET Crespo.
Una obra esperada por más de dos décadas
El presidente de Enersa, Uriel Brupbacher, destacó que se trata de un proyecto esperado durante más de 20 años. “Son más de 20 años esperando esta obra, no solamente para Viale, sino para toda su zona de influencia. Esta Estación Transformadora y esta línea van a alimentar no solo a la ciudad, sino también a todo el cordón productivo, el parque industrial y el desarrollo avícola que se está dando en la zona”, expresó.
El funcionario remarcó que la intervención permitirá atender una de las necesidades prioritarias del sistema eléctrico provincial. “Para la Empresa es una obra más que importante, uno de nuestros puntos críticos a resolver. Como dice el Gobernador, cada peso donde tiene que ir, dando respuestas concretas a las demandas y al crecimiento de la provincia”, afirmó.
Tecnología digital y mayor capacidad
La nueva ET Viale será la primera Estación Transformadora digital de Entre Ríos. Esta tecnología permitirá mejorar la confiabilidad, flexibilidad y capacidad de monitoreo del sistema eléctrico, además de optimizar las tareas de operación y mantenimiento.
La infraestructura permitirá responder a la creciente demanda energética y generar mejores condiciones para la expansión urbana, comercial e industrial de Viale y su zona de influencia.
Plazos y respaldo energético
El proyecto fue puesto en marcha el 7 de julio de 2026, durante una actividad encabezada por el gobernador Rogelio Frigerio, junto al intendente de Viale, Carlos Weiss, y el presidente de Enersa, Uriel Brupbacher.
Los trabajos están a cargo de COEMYC S.A. – SAPYC S.R.L. - UT, con un plazo de ejecución previsto de 600 días y habilitación estimada para febrero de 2028.
Mientras se ejecuta la obra, Enersa prevé la instalación de grupos generadores de respaldo durante el verano 2026-2027, con el objetivo de garantizar el abastecimiento de la demanda eléctrica en caso de resultar necesario.
